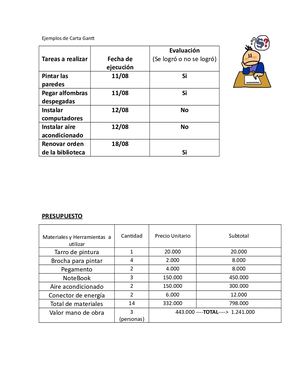

Ejemplos de Carta Gantt Evaluación Tareas a realizar Fecha de (Se logró o no se logró) ejecución Pintar las 11/08 Si paredes Pegar alfombras 11/08 Si despegadas Instalar 12/08 No computadores Instalar aire 12/08 No acondicionado Renovar orden 18/08 de la...
More
Ejemplos de Carta Gantt Evaluación Tareas a realizar Fecha de (Se logró o no se logró) ejecución Pintar las 11/08 Si paredes Pegar alfombras 11/08 Si despegadas Instalar 12/08 No computadores Instalar aire 12/08 No acondicionado Renovar orden 18/08 de la biblioteca Si PRESUPUESTO Materiales y Herramientas a Cantidad Precio Unitario Subtotal utilizar Tarro de pintura 1 20.000 20.000 Brocha para pintar 4 2.000 8.000 Pegamento 2 4.000 8.000 NoteBook 3 150.000 450.000 Aire acondicionado 2 150.000 300.000 Conector de energía 2 6.000 12.000 Total de materiales 14 332.000 798.000 Valor mano de obra 3 443.000 ----TOTAL----> 1.241.000 (personas)
