Cronograma De Actividades
Read

Cronograma De Actividades

By adriana

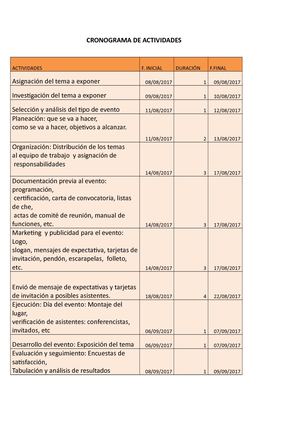

CRONOGRAMA DE ACTIVIDADES ACTIVIDADES F. INICIAL DURACIÓN F.FINAL Asignación del tema a exponer 08/08/2017 1 09/08/2017 Investigación del tema a exponer 09/08/2017 1 10/08/2017 Selección y análisis del tipo de evento 11/08/2017 1 12/08/2017 Planeación: que... More

Read the publication
