TRAVAUX RUE MOLLIEN - Carnet de chantier n°7 Période du 26 Mai au 05 Juin 2026 Semaine écoulée : du 26 au 29 Mai 2026 Travaux de la phase 2 « Rue Chateaubriand / Quai de la Gendarmerie » : Section n°1 : Rues Chateaubriand / Bizet : La pose des nouveaux...
More

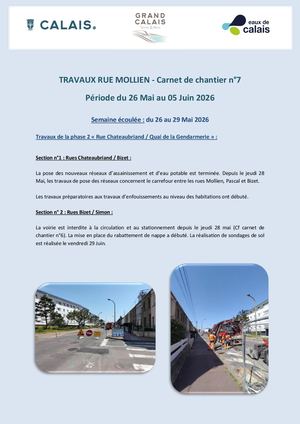

TRAVAUX RUE MOLLIEN - Carnet de chantier n°7 Période du 26 Mai au 05 Juin 2026 Semaine écoulée : du 26 au 29 Mai 2026 Travaux de la phase 2 « Rue Chateaubriand / Quai de la Gendarmerie » : Section n°1 : Rues Chateaubriand / Bizet : La pose des nouveaux réseaux d’assainissement et d’eau potable est terminée. Depuis le jeudi 28 Mai, les travaux de pose des réseaux concernent le carrefour entre les rues Mollien, Pascal et Bizet. Les travaux préparatoires aux travaux d’enfouissements au niveau des habitations ont débuté. Section n° 2 : Rues Bizet / Simon : La voirie est interdite à la circulation et au stationnement depuis le jeudi 28 mai (Cf carnet de chantier n°6). La mise en place du rabattement de nappe a débuté. La réalisation de sondages de sol est réalisée le vendredi 29 Juin.
